Tenho
encontrado muitos estudantes de gestão de projetos com dúvidas sobre como
desenvolver o orçamento e como controlar os custos do projeto e por isso decidi tratar
desses temas nesse post. Invariavelmente, tudo começa com a definição do escopo
do projeto e o desenho da EAP (Estrutura Analítica de Projeto).
A
figura 1 mostra a EAP do Projeto Exemplo Z que está decomposto nas entregas A,
B, C e D. O desenho da EAP indica que a entrega A é decomposta nos pacotes de
trabalho A1, A2 e A3. A entrega B é decomposta nos pacotes de trabalho B1, B2, B3
e B4. Por sua vez, a entrega C é decomposta nos pacotes de trabalho C1 e C2 e,
finalmente, a entrega D é decomposta nos pacotes de trabalho D1, D2 e D3.
A
EAP contém as entregas do projeto, sendo cada entrega decomposta em pacotes de
trabalho que, por sua vez, são decompostos em tarefas do projeto. Tendo a lista
de tarefas será possível estimar a duração de cada uma e os recursos
necessários para sua execução. Os recursos são pessoas, equipamentos e outros
materiais que serão usados para executar cada tarefa. A duração de um tarefa –
o tempo que demora para ser terminada – depende, geralmente, da sua natureza e
da quantidade e qualidade dos recursos empregados. Por exemplo, a tarefa de
pintar um prédio dependerá da quantidade de pintores. Um pintor demorará muito
mais tempo para executar essa tarefa do que cinco pintores realizando a mesma tarefa. Nessa linha de raciocínio, há tarefas que quando realizadas
por profissionais mais experientes e capacitados levam menos tempo do que quando
o trabalho é entregue a profissionais menos experientes e capacitados.
Tendo
as informações acima citadas ainda não será possível elaborar o cronograma do
projeto. Antes, precisamos definir a ordem de precedências de todas as tarefas
do cronograma, ou seja, que tarefas serão executadas em primeiro lugar, as
tarefas que virão depois, as que serão feitas uma após a outra, as que serão
feitas em paralelo, e assim por diante, até a última tarefa do projeto. Para
definir as precedências recomenda-se começar analisando aquilo que precisa ser
feito em primeiro lugar ou, em outras palavras, como devemos iniciar o projeto.
Se fosse uma casa iniciaríamos pelos alicerces, para depois trabalharmos nas
paredes e concluirmos com o telhado. Isso mostra as tarefas que vem antes, ou
seja, que precedem, e aquelas que vem depois (que sucedem). Alguém poderia nos
corrigir dizendo que primeiro teríamos que fazer o projeto arquitetônico e
comprar os materiais para a obra, antes de fazer o alicerce. Sim, faz todo o
sentido e há ainda muito mais tarefas que deveríamos considerar nesse tipo de
projeto, mas esse é apenas um breve exercício. O ponto em destaque aqui é que esse
debate mostra que existem precedências – os elementos que definem como as tarefas são encadeadas
- obrigatórias, como o alicerce que, obrigatoriamente precisa ser feito antes das
paredes, e as paredes, que precisam, obrigatoriamente existir para que possamos
construir o telhado. Mas nem tudo é dessa forma, abrindo espaço para um debate
sobre as melhores alternativas de sequenciamento das atividades do projeto.
Agora sim, depois de toda essa análise teremos um cronograma do projeto
concluído. Se temos a EAP, o cronograma das tarefas e as estimativas de
recursos para a execução dessas tarefas, será possível determinar o orçamento
do projeto. O orçamento do projeto não é o valor total a ser gasto. O orçamento
resulta da atribuição dos custos de cada tarefa ao longo do tempo, ou seja,
seguindo o cronograma do projeto. É como olhar o cronograma vendo os custos de
cada tarefa em sequencia, ao invés de ver apenas a sequencia das tarefas. Para
entender melhor esse conceito vamos acompanhar o exemplo a seguir:
A
figura 2 mostra, em detalhe, o pacote de trabalho A1. Esse pacote de trabalho
foi decomposto em cinco tarefas denominadas A11, A12, A13, A14 e A15. A figura
2 apresenta também a linha de base do cronograma para este pacote de trabalho.
Agora,
o próximo passo será identificar os custos de cada tarefa dentro da linha de
base do cronograma.
Isso
está representado na figura 3 que mostra a linha de base de custo do pacote de
trabalho A1. O que, na verdade, estamos montando é a linha integrada de base do
cronograma e dos custos desse pacote de trabalho, como é mostrado na figura 4.
O
mesmo detalhamento apresentado para o pacote de trabalho A1 deve ser feito para
todos os pacotes de trabalho do Projeto Exemplo Z. Neste processo, o resultado
obtido é a linha integrada de base do cronograma e dos custos do projeto como
um todo, na qual os valores dos custos associados às diversas tarefas que
compõem o projeto estão distribuídos no tempo, conforme seus respectivos prazos
e datas de início e término.
Conceito de CAP (Cost Account Plan)
O
orçamento aprovado para o projeto é uma das saídas mais importantes do
planejamento que resulta da agregação dos custos estimados das tarefas
individuais, estabelecendo uma linha de base de custos aprovados.
Na
fase de execução do projeto os custos do mesmo serão controlados tendo como
base o orçamento aprovado e obtido na etapa de planejamento. Mas, como vamos percebendo
pouco a pouco, no projeto nada acontece de forma isolada e o controle dos
custos não poderá ocorrer sem que haja também o controle do escopo e do
cronograma. Nesse ponto vamos introduzir o conceito de CAP, uma sigla em inglês
que significa Cost Account Plan que seria, em uma tradução livre, um Plano de
Conta de Custo. Geralmente, o CAP se aplica ao controle de um pacote de
trabalho. Assim sendo, um CAP deve conter elementos de controle como os
seguintes:
·
Informações
sobre o escopo contido no pacote de trabalho;
·
Informações
sobre o prazo de execução do pacote de trabalho, conforme estabelecido no
cronograma;
·
Informações
sobre os recursos que executarão as tarefas contidas no pacote de trabalho;
·
Informações
sobre os custos das tarefas contidas no pacote de trabalho;
·
Informações
sobre os responsáveis por cada tarefa contida no pacote de trabalho.
Como
elemento de controle de custos, um CAP deve ser apresentado em valores de moeda

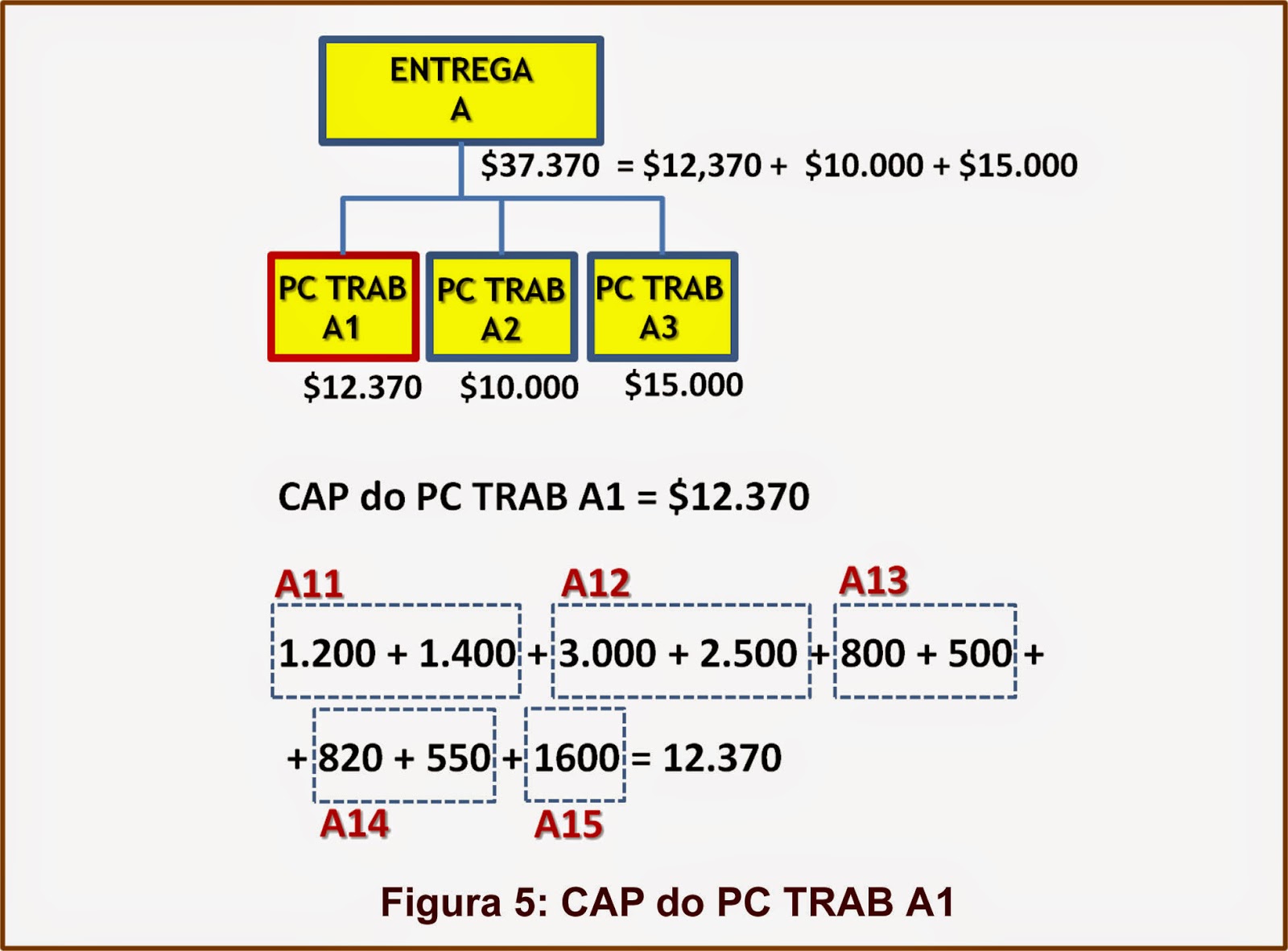

(R$, US$, ...) ou em horas de trabalho previstas. O exemplo da figura 5, com o
detalhamento do pacote de trabalho A1 e da entrega A, mostra como isso é feito.
VARGAS
(2013) trata os CAPs como células de controle e afirma que “a base de cálculo
de orçamento final parte da utilização da estrutura analítica do projeto (EAP),
a partir da soma dos CAPs do projeto”. Esse conceito é apresentado na figura 6,
com os valores dos CAPs de cada pacote de trabalho, resultando nos valores
orçados de cada entrega e do projeto.
Outros
posts sobre gerenciamento de custos no blog:
Sobre o Gerenciamento de Custos do
Projeto – link: http://h12sse.blogspot.com.br/2013/11/sobre-o-gerenciamento-de-custos-do.html
Classificação de Custos e Despesas –
link: http://h12sse.blogspot.com.br/2013/12/classificacao-de-custos-e-despesas.html
Sobre os Gastos Diretos e Indiretos –
link: http://h12sse.blogspot.com.br/2013/12/sobre-os-gastos-diretos-e-indiretos.html
Gerenciamento de Custos em Projetos:
Usando o Valor Agregado – Parte I – link: http://h12sse.blogspot.com.br/2014/02/gerenciamento-de-custos-em-projetos.html
Gerenciamento de Custos em Projetos:
Usando o Valor Agregado – Parte II – link: http://h12sse.blogspot.com.br/2014/02/gerenciamento-de-custos-em-projetos_4.html
Gerenciamento de Custos em Projetos:
Usando o Valor Agregado – Parte III – link: http://h12sse.blogspot.com.br/2014/02/gerenciamento-de-custos-em-projetos_7.html
Sobre Ferramentas de Software, Gestão
de Custos e Gestão de Aquisições e Contratações – link: http://h12sse.blogspot.com.br/2013/02/sobre-ferramentas-de-software-gestao-de.html
Análise de Indicadores Financeiros de
